Bouw van grote batterij in Dronten gestart

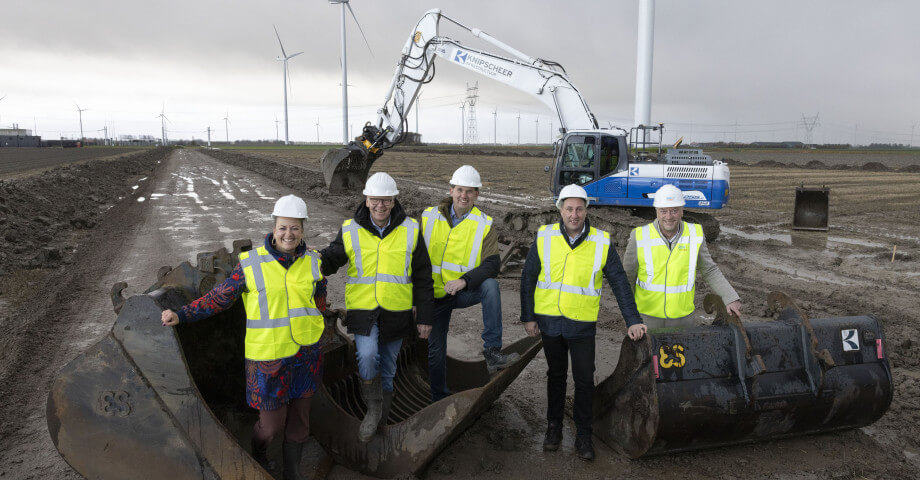

Symbolische start met gedeputeerde en wethouderVandaag is de bouw van ons eerste grote batterijproject symbolische afgetrapt. Gedeputeerde van de provincie Flevoland Harold Hofstra en wethouder Lazise Hillebregt van Dronten bezochten de locatie midden in Windplan Groen. Met een eerste schep in de grond is de bouw van start gegaan.
Dronter Energie Opslag
Onder de naam Dronter Energie Opslag gaat het allemaal gebeuren in 2025: drie grootschalige opslagprojecten in één weiland. Direct naast Windpark Hoge Vaart Zuid en Gesloten Distributiesysteem Groen (GDG) wordt in de eerste fase drie hectare aan batterijen geplaatst. De impact? Ruim 90 megawatt (MW) vermogen en 320 megawattuur (MWh) opslagcapaciteit van groene stroom. Die hoeveelheid energie wordt voortaan opgeslagen op momenten dat er geen vraag is naar energie. Dit is de energie die uit het GDG komt. Het GDG is een verzamelstation waar de energie van acht verschillende windparken en een zonnepark in de omgeving samenkomen. Tot nu toe ging al deze energie rechtstreeks het stroomnet op. Met de batterij ontlasten we het net en maken we onze groene stroom uit de windmolens in de polder beschikbaar op momenten dat er behoefte aan is. Win-win dus.
Batterij Groen
Binnen Dronter Energie Opslag ontwikkelen wij 31,6 MW waarmee we zo’n 63 MWh, oftewel 63.000 kilowattuur van het stroomnet kunnen halen of juist leveren. Ter vergelijking: we verbruiken gemiddeld 7 tot 10 kWh per huishouden per dag. Dit deel van het project noemen wij Batterij Groen. Vernoemd naar Windplan Groen, ons grootste energieproject ooit. De overige twee batterijen zijn initiatieven van GreenPowerBank Dronten en een collectief van lokale ondernemers die onder de noemer Flevo-BESS ieder hun eigen deel ontwikkelen binnen Dronter Energie Opslag.
Planning
De komende maanden staan in het teken van de voorbereiding van de locatie waar uiteindelijk de 3,5 meter hoge kasten opgesteld worden. De verwachting is dat er in het derde kwartaal van 2025 voor het eerst stroom wordt opgeslagen op de locatie. In het voorjaar van 2026 zal de volledige eerste fase operationeel zijn. Op de website van Dronter Energie Opslag vind je regelmatig updates. Over Batterij Groen houden we je zelf op de hoogte.
